Quy trình đổ bê tông sàn Deck an toàn, phẳng, ít biến dạng

bluecode
09/09/2026
5/5 - (4912 bình chọn)

Sàn Deck có thể giúp giảm cốp pha và rút ngắn tiến độ, nhưng chỉ một khu vực tập kết bê tông quá tải, một đoạn đổ bị gián đoạn hoặc một liên kết chưa được kiểm tra cũng có thể gây võng, bề mặt thiếu phẳng và phát sinh sửa chữa. Quy trình kiểm soát tại hiện trường cần tập trung vào phân bổ tải trọng, tổ chức đổ liên tục và nghiệm thu đúng thời điểm. Cùng tìm hiểu chi tiết các điểm kiểm tra thực tế từ trước khi bơm bê tông đến sau khi bê tông đông kết ngay dưới đây.

Điểm chính

  • Tôn Deck chỉ đóng vai trò cốp pha trong giai đoạn thi công, không nên mặc định có thể chịu mọi tải trọng phát sinh.
  • Tải trọng bê tông, công nhân, thiết bị và vật liệu tạm thời cần được phân bổ đều theo hồ sơ, biện pháp thi công đã phê duyệt.
  • Bê tông nên được đổ theo phân khu, đúng hướng, đều tay và liên tục để hạn chế võng, xê dịch và mạch ngừng ngoài dự kiến.
  • Khi phát hiện tôn Deck võng, rung, liên kết mất ổn định hoặc bê tông phân bổ sai vị trí, cần dừng, khoanh vùng và báo người phụ trách kỹ thuật.
  • Sau khi hoàn thiện, cần bảo dưỡng, kiểm tra khuyết tật và nghiệm thu chuyển tiếp sang sàn liên hợp theo hồ sơ được duyệt.

Sàn Deck đổ bê tông là gì và vì sao dễ phát sinh biến dạng?

Sàn Deck đổ bê tông là hệ gồm tôn Deck, bê tông, lưới thép, dầm thép và các liên kết phụ trợ, trong đó tôn Deck làm cốp pha khi thi công, còn sàn liên hợp chỉ được xác nhận sau khi bê tông đông kết theo hồ sơ kỹ thuật.

Sàn Deck đổ bê tông gồm những bộ phận nào?

  • Tôn Deck: tạo mặt đỡ và giữ bê tông tươi trong giai đoạn thi công, đồng thời truyền tải xuống hệ dầm thép thông qua các điểm liên kết.
  • Dầm thép: nâng đỡ tôn Deck và tiếp nhận tải trọng từ bê tông, công nhân, thiết bị trong quá trình đổ.
  • Bê tông: tạo lớp sàn chịu lực sau khi đông kết; chiều dày, mác và yêu cầu thi công phải đối chiếu hồ sơ được phê duyệt.
  • Lưới thép sàn Deck: hỗ trợ kiểm soát nứt và phân bố ứng xử của lớp bê tông theo thiết kế.
  • Liên kết và phụ kiện: gồm đinh hàn chống cắt, vít hoặc liên kết cố định tôn, ke bo và thanh giằng ke bo, giúp hạn chế xê dịch, hở mép trong lúc đổ.
Sơ đồ cấu tạo sàn Deck gồm dầm thép, tấm tôn Deck dập sóng, Stud Bolt, lưới thép, bê tông và phụ kiện chặn biên.
Các cấu phần phối hợp để hình thành hệ sàn liên hợp thép – bê tông.

Ma trận quyết định này giúp đánh giá nhanh tính phù hợp của sàn Deck cho các loại công trình khác nhau, từ đó hạn chế rủi ro biến dạng.

Tôn Deck làm cốp pha khác gì sàn liên hợp?

Khi chưa có bê tông đông kết, tôn Deck chủ yếu được xem là cốp pha chịu tải thi công, không nên mặc định đã là sàn hoàn thiện có thể chịu mọi tải trọng. Sau khi bê tông đạt điều kiện theo hồ sơ, hệ tôn, bê tông và dầm thép mới được xem xét ở trạng thái sàn liên hợp.

Vì vậy, việc giảm cốp pha không đồng nghĩa được tập kết vật liệu tùy ý hoặc cho nhiều thiết bị hoạt động tập trung trên sàn. Đây là lý do công tác kiểm soát tải trọng cần bắt đầu ngay trước khi bơm bê tông.

Những tải trọng nào dễ gây biến dạng?

Trong thời gian đổ bê tông, cần tính đến:

  • Trọng lượng bê tông tươi;
  • Công nhân, thiết bị bơm hoặc vận chuyển và rung chấn thi công;
  • Vật liệu xây dựng tạm thời chất trên sàn;
  • Tải trọng tập trung do bê tông đổ dồn một điểm hoặc đổ không đều.

Dấu hiệu cảnh báo gồm tôn Deck võng rõ, rung bất thường, liên kết xê dịch, ke bo hở, bê tông dồn cục hoặc xuất hiện tiếng động khác thường. Khi thấy mất ổn định, cần dừng khu vực liên quan và báo người phụ trách kỹ thuật, không tự ý gia tải hay sửa chữa.

Vì sao chống võng sàn Deck phải bắt đầu từ kiểm soát tải trọng?

Chống võng sàn Deck phải bắt đầu từ việc đối chiếu hồ sơ được duyệt, phân bổ tải trọng đều và kiểm soát tải động trong toàn bộ quá trình đổ bê tông. Tấm tôn sàn Deck chỉ đóng vai trò như cốp pha ở giai đoạn thi công, vì vậy không nên mặc định tấm tôn có thể tự chịu mọi tải trọng phát sinh tại hiện trường.

Tải trọng bản thân sàn được kiểm soát như thế nào?

Sàn Deck đổ bê tông cần được kiểm tra theo tổng tải trọng bản thân, gồm tấm tôn, lưới thép và bê tông tươi. Chiều dày lớp bê tông, khoảng cách dầm, loại tôn và yêu cầu chịu lực phải được lấy đúng theo bản vẽ kết cấu, thuyết minh tính toán và biện pháp thi công đã phê duyệt.

Việc thay đổi chiều dày bê tông, vị trí vật liệu hoặc trình tự đổ theo kinh nghiệm tại công trường có thể làm tải phân bố khác với thiết kế. Đây là lý do mọi điều chỉnh phải được kỹ sư kết cấu hoặc người có thẩm quyền xác nhận trước khi thực hiện.

Một chồng tấm tôn sàn deck kim loại có gân và các chấm nổi

Việc kiểm soát tải trọng trên các tấm tôn sàn deck là yếu tố then chốt để đảm bảo sàn không bị võng trong quá trình đổ bê tông.

Tải trọng công nhân và thiết bị nên phân bổ ra sao?

Chống võng sàn Deck hiệu quả hơn khi công nhân, ống bơm, xe rùa và thiết bị thi công được bố trí theo tuyến di chuyển đã thống nhất, tránh tập trung tại một nhịp hoặc một vị trí giữa nhịp. Tải trọng thi công còn bao gồm rung chấn, va chạm và lực truyền xuống sàn trong lúc bơm, đổ, san gạt bê tông.

Đường đi nên được tổ chức để hạn chế việc dồn người và thiết bị cùng lúc. Các điểm đặt thiết bị cần được đối chiếu với khả năng chịu tải trong hồ sơ, thay vì tự chọn vị trí thuận tiện nhất.

Vì sao không nên tập kết bê tông hoặc vật liệu thành một đống?

Bê tông tươi hoặc vật liệu xây dựng tập trung thành đống sẽ tạo tải cục bộ, khiến tôn Deck dễ võng, rung hoặc biến dạng trước khi bê tông hình thành sàn liên hợp. Vì vậy, bê tông cần được rải đều theo trình tự, còn vật liệu tạm thời phải được hạn chế và phân bổ theo biện pháp đã duyệt.

Khi nào cần chống tạm hoặc biện pháp hỗ trợ?

Nếu hồ sơ thiết kế hoặc biện pháp thi công yêu cầu chống tạm, thanh đỡ hay giải pháp hỗ trợ khác, việc lắp đặt phải hoàn thành và được kiểm tra trước khi đổ. Khi chưa có chỉ dẫn chuyên môn, không tự ý bổ sung, tháo bỏ hoặc thay đổi hệ chống, vì có thể làm sai lệch đường truyền lực của sàn.

Trước khi đổ bê tông sàn Deck cần kiểm tra những gì?

Trước khi đổ bê tông sàn Deck, cần nghiệm thu đồng thời hồ sơ, tấm Deck, liên kết dầm thép, lưới thép, ke bo, lỗ mở, cao độ và đường di chuyển để ngăn võng, xê dịch hoặc biến dạng ngay từ đầu.

Hồ sơ thi công cần được đối chiếu thế nào?

Hồ sơ thiết kế và biện pháp thi công đã được phê duyệt là căn cứ bắt buộc để kiểm tra, không tự ý thay đổi loại tôn, chiều dày bê tông, cao độ, tải trọng hoặc trình tự thực hiện.

Cần đối chiếu:

  • Vị trí, hướng sóng và phạm vi lắp đặt từng tấm Deck.
  • Khoảng cách dầm thép, yêu cầu liên kết và vị trí đinh chống cắt.
  • Chi tiết lưới thép sàn Deck, ke bo, thanh giằng, lỗ mở và các khu vực cần gia cường.
  • Yêu cầu về mác bê tông, chiều dày lớp bê tông và điều kiện tải trọng trong giai đoạn thi công.

Nội dung này giúp đội hiện trường kiểm tra đúng thiết kế, đồng thời tránh dùng kinh nghiệm cá nhân để xử lý các sai lệch kết cấu.

Tấm Deck và dầm thép cần kiểm tra gì?

Tấm Deck ổn định và liên kết chắc giúp hệ tôn làm cốp pha an toàn khi tiếp nhận bê tông tươi, công nhân và thiết bị thi công.

Cần kiểm tra bề mặt dầm thép đã sạch, không còn dầu mỡ hoặc bụi bẩn; các tấm được đặt đúng vị trí, hướng sóng theo chiều chịu lực chính, khớp mí và chồng mí đúng kỹ thuật. Tấm không được cong vênh, lệch vị trí hoặc bị xê dịch khi đi lại.

Các điểm liên kết với dầm thép, đinh vít, đinh hàn chống cắt và vị trí nối tấm phải được kiểm tra trực tiếp. Nếu phát hiện liên kết lỏng, tôn rung, gãy mí hoặc có dấu hiệu võng bất thường, cần dừng nghiệm thu và báo người phụ trách kỹ thuật.

Lưới thép, ke bo và lỗ mở phải được nghiệm thu ra sao?

Lưới thép sàn Deck được kê đúng cao độ và cố định chắc giúp hạn chế tụt lưới, xô lệch cốt thép khi công nhân di chuyển hoặc khi bê tông được đưa vào sàn.

Cần kiểm tra lưới đã nối, buộc và kê theo hồ sơ; không bị đạp tụt, dồn cục hoặc chạm tôn Deck. Ke bo phải kín, đúng cao độ, được giữ bằng thanh giằng; các lỗ mở phải được đánh dấu, che chắn và gia cố theo chi tiết được duyệt.

Sơ đồ cấu tạo sàn deck liên hợp thép - bê tông, minh họa lớp bê tông, tấm Deck, đinh hàn chống cắt và dầm thép
Hiểu rõ cấu tạo sàn deck liên hợp thép – bê tông giúp đảm bảo việc kiểm tra các thành phần trước khi đổ bê tông được chính xác.

Checklist trước khi bơm bê tông cần ghi nhận gì?

Biên bản kiểm tra nên có người phụ trách và thời điểm ký xác nhận, kèm:

  • Ảnh, video tấm Deck, liên kết, lưới thép, ke bo và lỗ mở.
  • Cao độ kiểm tra, khu vực đã nghiệm thu và các điểm còn phải xử lý.
  • Thời gian hoàn tất lắp đặt, tình trạng đường đi của công nhân và thiết bị.
  • Vị trí tập kết tạm, tránh để vật liệu dồn tải lên một khu vực.
  • Ghi chú mọi dấu hiệu rung, võng, xê dịch hoặc thiếu liên kết.

Checklist này phục vụ kiểm soát hiện trường, không thay thế hồ sơ thiết kế và xác nhận của kỹ sư kết cấu.

Checklist nghiệm thu trước khi bơm bê tông sàn Deck, liệt kê các hạng mục như hồ sơ thiết kế, tấm Deck, liên kết dầm thép
Bảng kiểm tra này phác thảo các hạng mục cần được nghiệm thu kỹ lưỡng trước khi tiến hành bơm bê tông sàn Deck.

Thi công bê tông sàn Deck nên tổ chức mặt bằng và trình tự đổ thế nào?

Thi công bê tông sàn Deck cần được chia thành các dải đổ theo hướng đã phê duyệt, bố trí thiết bị hợp lý và duy trì dòng đổ đều, liên tục để giảm tải tập trung, hạn chế xê dịch tấm Deck và hỗ trợ san gạt đồng đều. Trình tự thực tế phải đối chiếu với bản vẽ, biện pháp thi công và chỉ dẫn kỹ thuật của kỹ sư kết cấu, không tự ý thay đổi hướng đổ hoặc phạm vi phân khu.

Phân khu đổ bê tông và hướng di chuyển nên thống nhất ra sao?

Trước khi bơm bê tông, người phụ trách cần đánh dấu rõ các dải đổ, điểm bắt đầu, hướng di chuyển của ống dẫn và vị trí kết thúc trên mặt bằng. Cách chia này giúp đội thi công kiểm soát lượng bê tông đã đổ, tránh bỏ sót khu vực hoặc quay lại đổ chồng lên vùng đang chịu tải lớn.

Nên thống nhất một hướng đổ liên tục, hạn chế cho nhiều nhóm cùng tập trung tại một điểm. Các vùng gần mép sàn, vị trí mở sàn và khu vực có điều kiện liên kết phức tạp cần được đưa vào trình tự kiểm soát riêng theo hồ sơ kỹ thuật.

Các tấm sàn deck kim loại xếp chồng lên nhau với các đường gân và hoa văn dập nổi, sẵn sàng cho việc thi công
Việc chuẩn bị và sắp xếp các tấm sàn deck một cách hợp lý là bước khởi đầu quan trọng để tổ chức mặt bằng thi công đổ bê tông hiệu quả.

Thiết bị bơm, ống dẫn và lối đi bố trí thế nào?

Máy bơm, đường ống và lối đi công nhân cần được bố trí để tải trọng phân bố đều, không tạo thành điểm tập kết nặng trên tôn Deck. Ống dẫn nên có giá đỡ hoặc người điều phối giữ ổn định, tránh kéo lê làm xê dịch tấm tôn, lưới thép và các phụ kiện đã lắp đặt.

Lối đi công nhân cần được xác định trước, đồng thời hạn chế đặt máy móc, bao vật liệu hoặc dụng cụ thành kho tạm trên sàn. Trong giai đoạn này, phải kiểm soát đồng thời trọng lượng bê tông, công nhân, thiết bị thi công và tải trọng vật liệu tập kết tạm thời.

Sàn deck kim loại với các đinh chống cắt và khung thép của công trình đang xây dựng, sẵn sàng cho việc đổ bê tông

Kiểm tra kỹ lưỡng sàn deck và các chi tiết liên kết là bước quan trọng trước khi đổ bê tông để đảm bảo chất lượng công trình.

Vì sao phải đổ bê tông đều tay và liên tục?

Bê tông cần được đổ đều theo từng phân đoạn, duy trì nhịp thi công liên tục để hạn chế rỗ, nứt gãy và các mạch ngừng ngoài dự kiến. Nếu đổ ngắt quãng, đội thi công phải ghi nhận thời điểm dừng và chỉ tiếp tục theo hướng dẫn kỹ thuật được phê duyệt.

Dòng bê tông không nên rơi dồn tại một điểm trong thời gian dài. Người điều phối cần hướng ống dẫn di chuyển theo kế hoạch, để bê tông được phân bổ dần trên mặt sàn thay vì tạo thành đống gây võng cục bộ hoặc làm xê dịch tấm Deck.

Sàn deck kim loại với các đinh chống cắt đã lắp đặt, sẵn sàng đổ bê tông tại công trường xây dựng
Mặt bằng sàn deck đã được chuẩn bị kỹ lưỡng với các đinh chống cắt, minh họa giai đoạn quan trọng trước khi tiến hành đổ bê tông theo đúng trình tự.

Cần ghi nhận thời gian đổ như thế nào?

Nhật ký hiện trường nên ghi rõ thời điểm xe bê tông đến, thời gian bắt đầu và kết thúc đổ, khu vực đã thực hiện, vị trí phát sinh gián đoạn và người phụ trách xác nhận. Ảnh hoặc video theo từng mốc giúp đối chiếu trình tự, đặc biệt khi cần kiểm tra tình trạng thiếu hụt hoặc khuyết tật sau thi công.

Việc ghi nhận này cũng hỗ trợ kiểm soát cấp phối, thời gian vận chuyển và điều kiện đổ theo yêu cầu của công trình, thay vì xử lý theo cảm tính tại hiện trường.

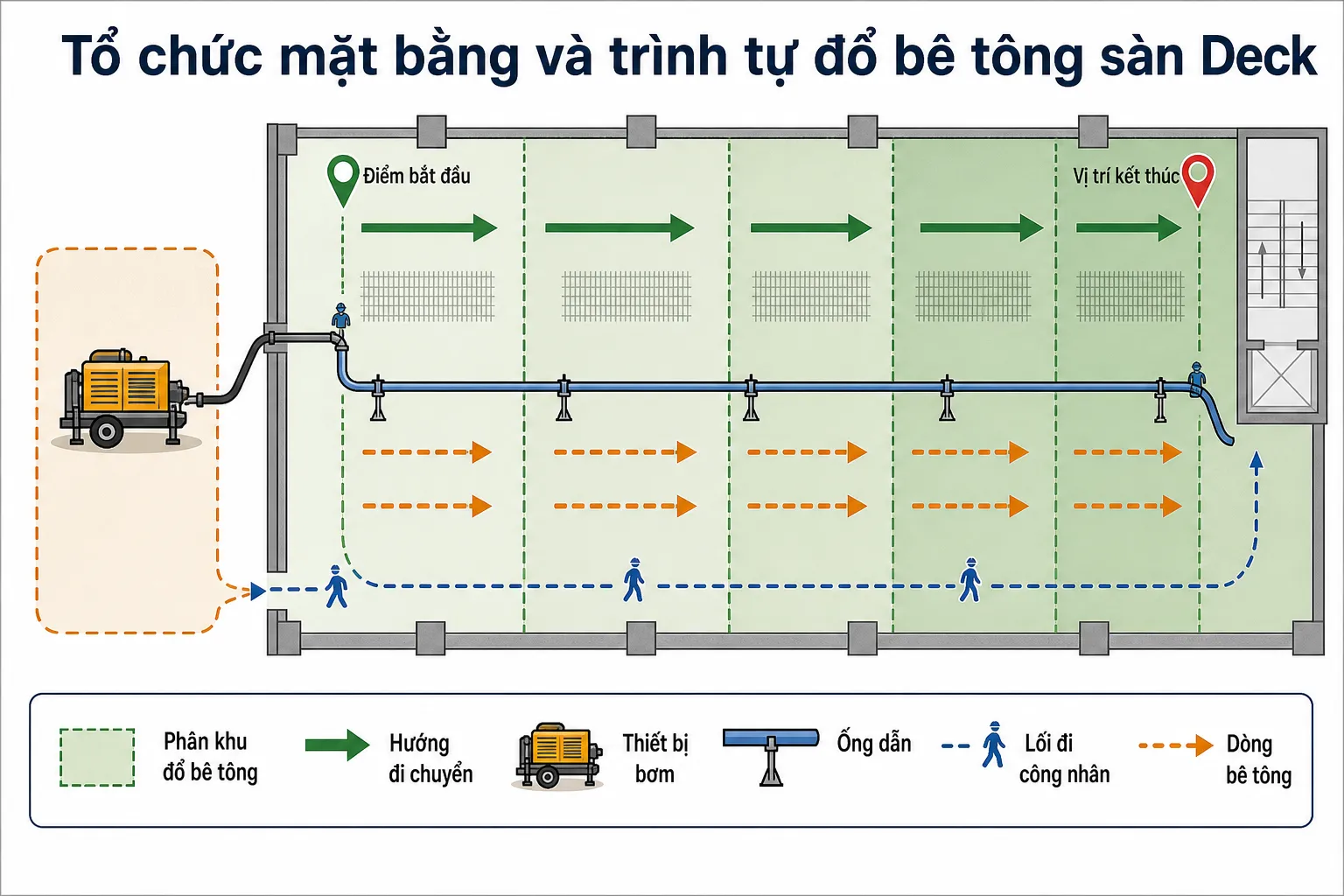

Sơ đồ minh họa tổ chức mặt bằng và trình tự đổ bê tông sàn deck, với thiết bị bơm, ống dẫn, phân khu và hướng di chuyển
Sơ đồ này minh họa cách tổ chức mặt bằng và trình tự đổ bê tông sàn deck, giúp đảm bảo quá trình thi công diễn ra hiệu quả và có kiểm soát.

Làm phẳng bề mặt sàn Deck sau khi đổ bê tông bằng cách nào?

Sàn Deck đổ bê tông cần được làm phẳng bằng mốc cao độ, san theo từng dải và hoàn thiện có kiểm soát, thay vì dồn bê tông hoặc xoa mặt tùy ý. Cách này giúp giữ đúng chiều dày thiết kế, hạn chế võng cục bộ và ngăn lưới thép bị xê dịch trong quá trình thi công.

Mốc cao độ và chiều dày lớp bê tông kiểm soát thế nào?

Trước khi đổ, cần xác định mốc cao độ cố định theo hồ sơ thiết kế, sau đó bố trí các điểm hoặc thanh dẫn cao độ trên phạm vi thi công. Khoảng cách mốc phải đủ để người thi công kiểm tra bằng thước dài mà không phải san gạt quá mạnh.

Quy trình nên thực hiện theo từng dải:

  1. Đổ bê tông với lượng vừa phải, phân bổ đều theo hướng đã thống nhất.
  2. Dùng thước nhôm hoặc thiết bị san phù hợp kéo theo mốc cao độ, không kéo trực tiếp làm mắc vào lưới thép.
  3. Kiểm tra lại các khu vực sát dầm, mép ke bo, vị trí mở sàn và nơi tiếp giáp giữa các dải đổ.
Sơ đồ minh họa hai giai đoạn làm việc của sàn Deck: trước khi đổ bê tông và sau khi bê tông đóng rắn, với các thành phần
Hình ảnh minh họa các giai đoạn của sàn Deck, từ khi đổ bê tông lỏng đến khi đóng rắn, tạo nền tảng cho việc hoàn thiện bề mặt.

San gạt, đầm và xoa mặt thế nào để không tụt lưới thép?

Lưới thép sàn Deck phải được kê đúng cao độ bằng con kê trước khi đổ; công nhân không đi trực tiếp hoặc đặt thiết bị nặng lên lưới. Khi phát hiện lưới bị đạp tụt, cần dừng khu vực đó để điều chỉnh, không dùng bê tông phủ lên nhằm che giấu sai lệch.

Bê tông nên được san đều, đầm vừa đủ theo chỉ dẫn kỹ thuật để hạn chế rỗ nhưng không gây phân tầng hoặc làm nước và hồ xi măng dồn lên bề mặt. Thao tác xoa mặt chỉ thực hiện khi bề mặt đã đạt trạng thái phù hợp, tránh xoa quá sớm khi còn nhiều nước.

Dấu hiệu nào cần xử lý ngay trong lúc hoàn thiện?

Cần đánh dấu và kiểm tra ngay khi xuất hiện:

  • Vũng nước hoặc lớp hồ xi măng tập trung bất thường.
  • Bê tông dồn cục, thiếu hụt hoặc chênh cao độ giữa hai dải đổ.
  • Lưới thép lộ lên, bị tụt hoặc con kê bị xô lệch.
  • Tôn Deck rung, biến dạng hoặc ke bo bị hở trong lúc san gạt.

Kiểm tra độ phẳng sau hoàn thiện ở đâu?

Độ phẳng cần được kiểm tra bằng thước dài và mốc cao độ tại khu vực giữa nhịp, trên dầm, quanh mép sàn, góc sàn, vị trí mở kỹ thuật và các đường tiếp giáp giữa những lần đổ. Kết quả nên được ghi nhận cùng ảnh, thời điểm kiểm tra và vị trí cụ thể để phục vụ nghiệm thu, không tự ý bù hoặc đục sửa khi chưa có chỉ đạo kỹ thuật.

Công trường xây dựng bên trong nhà xưởng với vật liệu, công nhân và cấu trúc mái kim loại
Mặc dù việc làm phẳng bề mặt sàn deck diễn ra sau khi đổ bê tông, nhưng việc chuẩn bị và kiểm tra kỹ lưỡng tại công trường là yếu tố then chốt để đảm bảo chất lượng.

Khi nào phải dừng đổ bê tông sàn Deck để kiểm tra và xử lý?

Phải dừng đổ bê tông sàn Deck ngay khi phát hiện tôn Deck võng, rung, xê dịch, liên kết mất ổn định hoặc bê tông phân bổ sai vị trí; sau đó khoanh vùng, báo người phụ trách kỹ thuật và chỉ tiếp tục khi có hướng xử lý phù hợp với hồ sơ được duyệt. Không tự ý gia tải, đục sửa hay bổ sung chống tạm theo kinh nghiệm tại hiện trường.

Tôn Deck võng, rung hoặc xê dịch bất thường phải xử lý thế nào?

Khi tôn Deck võng tăng nhanh, rung mạnh dưới bước chân, xê dịch khỏi vị trí liên kết hoặc xuất hiện tiếng động bất thường, cần yêu cầu công nhân rời khỏi khu vực nghi ngờ và dừng bơm bê tông tại vùng đó.

Người phụ trách cần khoanh vùng, ghi nhận hình ảnh, video, vị trí, thời điểm và tình trạng tải trọng đang tác động, bao gồm bê tông tươi, công nhân, thiết bị và vật liệu tập kết. Kỹ sư kết cấu hoặc người được phân quyền sẽ đối chiếu hồ sơ để quyết định biện pháp tiếp theo.

Công trường xây dựng với khung thép và sàn deck kim loại đã lắp đặt, có công nhân đang làm việc
Việc kiểm tra kỹ lưỡng sàn deck trước khi đổ bê tông là bước quan trọng để đảm bảo an toàn và chất lượng công trình.

Bê tông đổ gián đoạn hoặc thiếu hụt cần kiểm tra gì?

Đổ bê tông bị gián đoạn phải được đánh dấu rõ ranh giới, ghi thời điểm bắt đầu và kết thúc, đồng thời kiểm tra nguy cơ tạo mạch ngừng, rỗ hoặc thiếu chiều dày. Với vị trí bê tông dồn thành đống, rơi lệch điểm hoặc thiếu hụt, không tự san bằng bằng cách gia tải thêm.

Cần kiểm tra lại phạm vi đã đổ, cao độ, lượng bê tông thực tế và tình trạng bề mặt, sau đó xử lý theo biện pháp thi công được phê duyệt. Việc tiếp tục đổ chỉ thực hiện khi người phụ trách xác nhận trình tự đã an toàn.

Liên kết chưa chắc, ke bo hở và lưới thép bị tụt có được tự sửa không?

Không nên tự ý sửa khi tôn Deck liên kết chưa chắc, ke bo bị hở, thanh giằng sai vị trí hoặc lưới thép sàn Deck bị đạp tụt. Các chi tiết này có thể ảnh hưởng đến khả năng giữ bê tông và hình học của sàn.

Dấu hiệu Cần ghi nhận Hướng xử lý
Tôn rung, võng Vị trí, mức độ, tải đang có Dừng, khoanh vùng, báo kỹ thuật
Ke bo hở Chiều dài và phạm vi hở Chờ hướng dẫn sửa theo hồ sơ
Lưới thép tụt Cao độ và vùng ảnh hưởng Không tự kéo hoặc gia tải tiếp
Bê tông thiếu hụt Khu vực, thời điểm, khối lượng ước tính Kiểm tra và xác nhận phương án tiếp tục

Mọi quyết định cần được ghi vào checklist hiện trường, kèm người kiểm tra và thời điểm xác nhận. Đây là cơ sở giúp truy xuất nguyên nhân và tránh xử lý theo kinh nghiệm cảm tính.

Sau khi đổ bê tông cần bảo dưỡng và nghiệm thu chuyển tiếp thế nào?

Sơ đồ cấu tạo và chuỗi truyền tải tải trọng của kết cấu sàn Deck, bao gồm bê tông, cốt thép, tấm Deck, dầm thép, cột và móng
Hiểu rõ chuỗi truyền tải tải trọng của kết cấu sàn Deck là nền tảng quan trọng cho việc bảo dưỡng và nghiệm thu sau khi đổ bê tông.

Đổ bê tông sàn Deck chỉ được xem là hoàn tất khi bề mặt được bảo dưỡng đúng cách, kiểm tra khuyết tật và có xác nhận chuyển tiếp sang sàn liên hợp theo hồ sơ được phê duyệt. Tôn Deck chỉ đóng vai trò cốp pha trong giai đoạn thi công, không tự động thay thế bước nghiệm thu kết cấu.

Bề mặt bê tông cần được bảo vệ thế nào?

Ngay sau khi hoàn thiện, bề mặt cần được giữ ẩm bằng cách tưới nước đều đặn hoặc sử dụng hợp chất bảo dưỡng chuyên dụng phù hợp. Đồng thời, khu vực vừa đổ phải được kiểm soát để hạn chế người đi lại, tập kết vật liệu, va chạm và gia tải sớm.

Thời gian đông kết, thời điểm cho phép thực hiện công việc tiếp theo và điều kiện chịu tải phải đối chiếu với:

  • Hồ sơ thiết kế và chỉ dẫn kỹ thuật đã được phê duyệt.
  • Biện pháp thi công, kế hoạch nghiệm thu của công trình.
  • Yêu cầu về mác bê tông, chiều dày lớp bê tông và tài liệu kỹ thuật của cấp phối sử dụng.
  • Xác nhận của kỹ sư kết cấu hoặc người phụ trách có thẩm quyền.

Các mốc chuyển tiếp chỉ nên được áp dụng sau khi đối chiếu hồ sơ cụ thể, không dùng một thời điểm cố định cho mọi công trình.

Cần kiểm tra những khuyết tật nào?

Trước khi cho phép chịu tải tiếp theo, đội thi công cần kiểm tra và ghi nhận:

  • Bề mặt có bị rỗ, thiếu bê tông, nứt bất thường hoặc bong tróc hay không.
  • Có vị trí đọng nước, cao độ sai lệch hoặc mặt sàn thiếu phẳng không.
  • Liên kết giữa tấm Deck và dầm thép có bị xê dịch, hở hoặc biến dạng không.
  • Khu vực mở sàn, mép biên và các vị trí ke bo có bị hư hỏng sau khi đổ không.
  • Tôn Deck có dấu hiệu võng, mất ổn định hoặc biến dạng vượt nhận định thông thường không.

Nếu phát hiện bất thường, cần dừng gia tải, lập biên bản và báo người phụ trách kỹ thuật; không tự ý đục sửa, bổ sung chống tạm hoặc chất vật liệu lên sàn.

Khi nào được nghiệm thu chuyển tiếp?

Chỉ xác nhận chuyển từ tôn Deck làm cốp pha sang sàn liên hợp sau khi bê tông đạt điều kiện theo hồ sơ, kết quả kiểm tra phù hợp và kỹ sư có thẩm quyền ký nghiệm thu. Hồ sơ bàn giao nên gồm ảnh trước–trong–sau khi đổ, cao độ kiểm tra, nhật ký thời gian bắt đầu và kết thúc, thời điểm xe bê tông đến, khu vực đã đổ, tình trạng bề mặt và các biên bản xử lý phát sinh.

Quy trình kiểm soát tải trọng, đổ bê tông liên tục và nghiệm thu chuyển tiếp giúp sàn Deck hạn chế võng, xê dịch và sai lệch bề mặt trong quá trình thi công. Quý Chủ đầu tư và đội hiện trường nên đối chiếu từng bước với hồ sơ được duyệt, đồng thời nhanh tay liên hệ Triệu Hổ để được tư vấn, báo giá và cung cấp sàn Deck phù hợp nhé!

Triệu Hổ Đà Nẵng

Câu hỏi thường gặp

Đổ bê tông sàn Deck có bắt buộc phải dùng lưới thép không?

Không thể kết luận bắt buộc giống nhau cho mọi công trình, vì lưới thép phải được xác định theo bản vẽ kết cấu và hồ sơ kỹ thuật đã được phê duyệt. Nếu hồ sơ yêu cầu, lưới phải được nối, buộc, kê đúng cao độ và cố định chắc trước khi đổ.

Có cần chống tạm khi thi công sàn Deck hay không?

Chống tạm chỉ được sử dụng khi hồ sơ thiết kế hoặc biện pháp thi công yêu cầu. Không nên tự ý bổ sung, tháo bỏ hoặc thay đổi hệ chống khi chưa có chỉ dẫn của kỹ sư kết cấu hoặc người có thẩm quyền.

Làm gì khi tôn Deck bị võng hoặc rung trong lúc đổ bê tông?

Cần dừng bơm bê tông tại khu vực nghi ngờ, yêu cầu công nhân rời khỏi vùng mất ổn định, khoanh vùng và ghi nhận hình ảnh, vị trí, thời điểm cùng tải trọng đang tác động. Sau đó, báo người phụ trách kỹ thuật để đối chiếu hồ sơ và quyết định hướng xử lý, không tự ý gia tải hoặc sửa chữa.

Có được đổ bê tông sàn Deck gián đoạn giữa chừng không?

Nên tổ chức đổ liên tục theo phân khu và trình tự đã được phê duyệt để hạn chế mạch ngừng, rỗ và thiếu chiều dày. Nếu phát sinh gián đoạn, cần ghi rõ ranh giới, thời điểm, khu vực ảnh hưởng và chỉ tiếp tục khi có hướng dẫn kỹ thuật phù hợp.

Triệu Hổ có vận chuyển sàn Deck tận công trình không?

Có. Triệu Hổ vận chuyển sàn Deck trên toàn quốc, cam kết nhanh chóng, an toàn và đúng hẹn; Quý khách vui lòng liên hệ để được tư vấn và báo giá vận chuyển phù hợp.
