Công trình đang có khung thép nhưng cần bổ sung hoặc thay sàn thường gặp ba nỗi lo: dầm hiện hữu có chịu được tải mới không, thi công cốp pha sẽ kéo dài bao lâu và liên kết giữa thép với bê tông có đủ an toàn không. Giải pháp sàn liên hợp thép – bê tông có thể rút ngắn thời gian thi công, nhưng chỉ phát huy hiệu quả khi được khảo sát và thiết kế đúng ngay từ đầu. Cùng tìm hiểu chi tiết quy trình kiểm tra, cấu tạo, thông số lựa chọn và các điểm cần nghiệm thu ngay dưới đây.
Điểm chính
- Sàn Deck chỉ phù hợp khi dầm thép hiện hữu, vị trí liên kết, cao độ và tải trọng được kiểm tra đầy đủ.
- Tấm Deck mạ kẽm thay thế một phần cốp pha, kết hợp với đinh hàn chống cắt, lưới thép và bê tông để tạo hệ sàn liên hợp.
- Các thông số như chiều dày tấm, chiều cao sóng, mắt lưới và chiều dày bê tông chỉ mang tính tham khảo, cần được kỹ sư kết cấu xác nhận.
- Báo giá nên tách rõ vật tư, phụ kiện, thiết bị, vận chuyển, nhân công, thiết kế và những hạng mục chưa bao gồm.
- Triệu Hổ có thể tư vấn vật tư, tiếp nhận hồ sơ và báo giá theo thông tin công trình, nhưng không thay thế đơn vị thiết kế hoặc thi công.
Giải pháp sàn liên hợp thép – bê tông cho công trình hiện tại là gì?
Giải pháp sàn liên hợp thép – bê tông cho công trình hiện tại là hệ sàn trong đó tấm Deck làm cốp pha khi đổ bê tông, sau đó cùng bê tông và dầm thép làm việc như một kết cấu liên hợp chịu lực. Tuy nhiên, hệ sàn chỉ được lựa chọn sau khi kiểm tra đầy đủ hiện trạng công trình, không nên áp dụng theo mẫu cố định.

Tấm sàn Deck là một thành phần cốt lõi trong giải pháp sàn liên hợp thép – bê tông, đóng vai trò làm cốp pha và chịu lực.
Sàn liên hợp thép – bê tông hoạt động theo nguyên lý nào?
Sàn liên hợp thép – bê tông hoạt động dựa trên sự phối hợp giữa dầm thép, tấm Deck, đinh hàn chống cắt và lớp bê tông phía trên. Tấm Deck được đặt trên dầm thép, cố định bằng phụ kiện phù hợp và liên kết với dầm thông qua đinh hàn chống cắt Stud Bolt.
Khi bê tông đông kết, liên kết này giúp hạn chế trượt giữa thép và bê tông, để các bộ phận cùng tham gia chịu tải theo cấu tạo đã được tính toán. Đây là cơ sở giúp hệ sàn phù hợp hơn với một số công trình cải tạo, mở rộng hoặc bổ sung tầng trên khung thép hiện hữu.

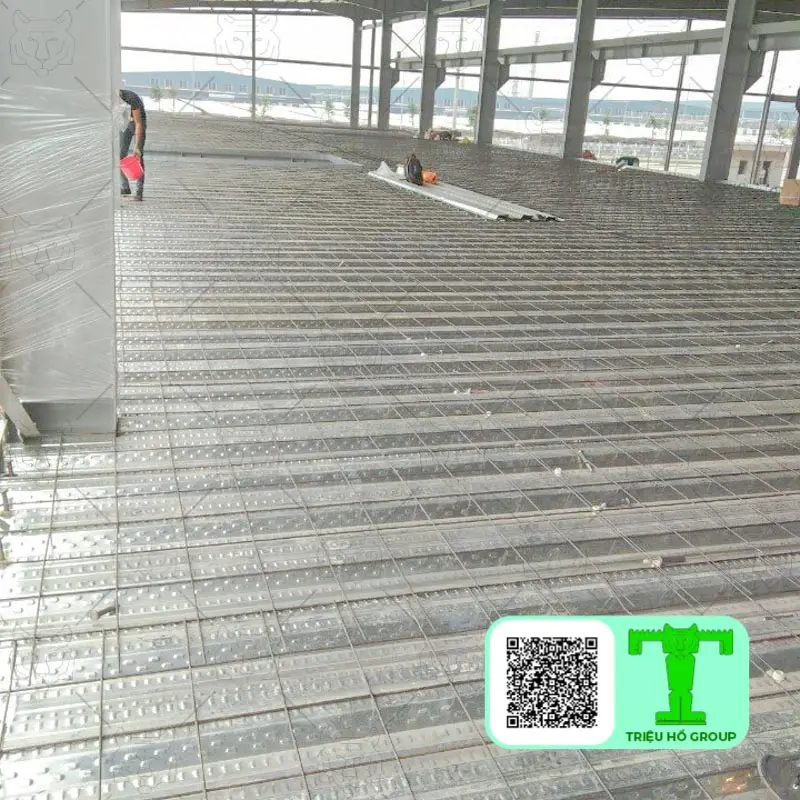

Trong giai đoạn thi công, tấm Deck chịu trọng lượng bê tông, công nhân, thiết bị và vật liệu tạm trong phạm vi được tính toán. Khi đưa vào sử dụng, bản sàn liên hợp tiếp tục phải đáp ứng tải trọng sử dụng, trọng lượng bản thân và yêu cầu về độ võng theo thiết kế.
Tấm Deck khác gì so với cốp pha truyền thống?
Tấm Deck vừa là lớp cốp pha thi công, vừa có thể tham gia vào cấu tạo sàn sau khi bê tông đạt yêu cầu. Nhờ đó, công trình giảm phụ thuộc vào hệ cốp pha chống đỡ và không phải chờ tháo cốp pha để triển khai các công việc tiếp theo như phương pháp truyền thống.
Đây là ưu điểm quan trọng với công trình cải tạo, mở rộng hoặc bổ sung sàn trên khung thép hiện hữu, nơi mặt bằng thi công thường hạn chế và việc tháo dỡ cốp pha gây phát sinh nhân công, thời gian.
Vì sao không phải mọi công trình khung thép đều phù hợp?
Giải pháp sàn liên hợp thép – bê tông không phù hợp mặc nhiên với mọi công trình có dầm thép. Khả năng áp dụng phụ thuộc vào dầm hiện hữu, khẩu độ, tải trọng dự kiến, cao độ sàn và chất lượng vị trí liên kết.
Dầm bị ăn mòn, biến dạng lớn, thiếu hồ sơ hoặc không đủ khả năng chịu tải cần được kỹ sư kết cấu kiểm tra, gia cường hoặc chuyển sang phương án khác trước khi thi công. Vì vậy, khảo sát hiện trạng phải được thực hiện trước khi chốt quy cách tấm Deck và khối lượng vật tư.

Vì sao sàn Deck được quan tâm khi cải tạo công trình hiện hữu?
Sàn Deck được quan tâm trong cải tạo công trình hiện hữu vì giúp giảm phụ thuộc vào cốp pha và hệ chống đỡ tạm, từ đó rút ngắn thời gian thi công khi mở rộng mặt bằng hoặc bổ sung tầng trên khung thép. Khác với phương án cốp pha truyền thống, tấm Deck đóng vai trò như ván khuôn cố định cho bê tông, đồng thời tham gia chịu lực khi kết hợp với bê tông cốt thép.
Vì sao sàn Deck phù hợp với công trình đang vận hành?
Sàn Deck phù hợp với công trình đang vận hành nhờ giảm các công đoạn dựng giàn giáo, cột chống và tháo dỡ cốp pha bên dưới. Ở công trình hiện hữu, những công việc này thường gây cản trở lối đi, ảnh hưởng hoạt động kinh doanh hoặc làm phát sinh nhiều công đoạn trên mặt bằng chật hẹp.
Tấm Deck có chiều dài lớn, được liên kết với dầm thép bằng đinh hàn chống cắt Stud Bolt hoặc vít sàn chịu lực, nên giảm đáng kể khối lượng chống đỡ bên dưới. Nhờ đó, khu vực tầng dưới có thể duy trì một phần hoạt động, đồng thời hạn chế chi phí nhân công, vận chuyển và tháo dỡ vật tư tạm.

Đặc điểm nào giúp rút ngắn chu kỳ thi công nhiều sàn?
Sàn Deck hỗ trợ rút ngắn chu kỳ thi công nhờ có thể đặt trực tiếp trên dầm thép đã chuẩn bị, sau đó lắp liên kết, trải lưới thép và đổ bê tông. Quy trình này ít phụ thuộc vào cốp pha sàn và cột chống, nên phù hợp với công trình cần triển khai liên tục theo từng khu vực hoặc nhiều tầng.
Các sóng dương của tấm Deck còn giúp giảm lượng bê tông cần sử dụng; theo tư liệu kỹ thuật, mức giảm có thể khoảng 20%–30% so với phương án đổ bê tông truyền thống. Tuy nhiên, con số thực tế vẫn phải được xác nhận theo chiều cao sóng, khẩu độ dầm và thiết kế cụ thể.
Khi nào thi công nhanh không còn là ưu thế?
Tốc độ thi công chỉ có ý nghĩa khi hệ dầm thép hiện hữu đủ khả năng tiếp nhận tải trọng mới, liên kết còn bảo đảm và mặt bằng cho phép vận chuyển, nâng đặt tấm Deck an toàn. Nếu dầm bị ăn mòn, biến dạng lớn, thiếu hồ sơ hoặc không thể bố trí đinh chống cắt đúng yêu cầu, công trình có thể phải gia cường hoặc chọn phương án khác trước khi thi công.
Vì vậy, lợi ích về tiến độ không nên được đánh giá tách rời khỏi điều kiện chịu lực và khả năng tổ chức thi công thực tế. Đây là lý do việc kiểm tra dầm thép luôn cần được thực hiện trước khi đặt vật tư.
Cần kiểm tra gì trước khi chọn giải pháp sàn liên hợp thép – bê tông cho công trình hiện tại?
Giải pháp sàn liên hợp thép – bê tông cho công trình hiện tại chỉ nên được lựa chọn sau khi kiểm tra hồ sơ, dầm thép, tải trọng, cao độ và điều kiện thi công thực tế. Báo giá cũng như cấu tạo tấm Deck chỉ đáng tin khi dựa trên hiện trạng cụ thể, thay vì áp dụng một quy cách cố định cho mọi công trình.
Sàn liên hợp thép – bê tông cần kiểm tra hồ sơ và tải trọng dự kiến ra sao?
Sàn liên hợp thép – bê tông cần được kiểm tra từ hồ sơ và công năng sử dụng trước khi chọn vật tư. Trước tiên, cần tập hợp bản vẽ kết cấu, bản vẽ hoàn công nếu có, hồ sơ cải tạo trước đây và thông tin về công năng sử dụng mới.
Những dữ liệu này giúp kỹ sư xác định sàn phải chịu loại tải nào, tránh tình trạng chọn Deck theo giá hoặc theo thói quen. Checklist đầu vào nên gồm:
- Tải trọng sử dụng theo công năng, chẳng hạn khu văn phòng, kho, khu thương mại hoặc khu kỹ thuật.
- Trọng lượng bản thân của tấm Deck, cốt thép và bê tông.
- Tải trọng thi công gồm công nhân, thiết bị đổ bê tông, vật liệu tập kết tạm thời và rung động trong quá trình thi công.
- Khu vực có dự kiến đặt tường ngăn, máy móc, bồn chứa hoặc thiết bị nặng hay không.
Các thông số như chiều cao sóng, độ dày tấm và khoảng cách dầm phải được kỹ sư kết cấu xác nhận theo tải trọng, không nên tự suy ra khả năng chịu lực từ một mẫu tấm có sẵn.
Sàn liên hợp thép – bê tông cần kiểm tra dầm, khẩu độ và tiết diện thế nào?
Sàn liên hợp thép – bê tông cần có hệ dầm đủ ổn định, đúng tiết diện và phù hợp với khẩu độ thực tế. Dầm thép hiện hữu cần được đo và đối chiếu với hồ sơ, gồm tiết diện, chiều dài nhịp, khoảng cách giữa các dầm, vị trí dầm chính – dầm phụ và cao độ mặt dầm.
Khẩu độ càng lớn hoặc khoảng cách dầm càng xa thì yêu cầu đối với tấm Deck, hệ đỡ tạm và khả năng chống võng khi đổ bê tông càng cần được tính toán kỹ.
Đồng thời, cần kiểm tra dầm có bị ăn mòn, cong vênh, võng lớn, nứt tại vùng liên kết hoặc biến dạng do sử dụng lâu năm hay không. Các mối hàn, bu lông, bản mã và vị trí dự kiến lắp đinh hàn chống cắt phải đủ ổn định; nếu dầm suy yếu hoặc thiếu liên kết, cần gia cường hoặc xem xét phương án khác trước khi đặt vật tư.
Sàn liên hợp thép – bê tông cần kiểm tra cao độ và tuyến thi công ra sao?
Sàn liên hợp thép – bê tông cần được kiểm tra cao độ và tuyến thi công để tránh phát sinh xử lý sau khi đổ bê tông. Cao độ mặt dầm, cốt sàn hoàn thiện, chiều dày sàn dự kiến và vị trí giao với cầu thang, cửa, đường ống kỹ thuật cần được đo thực tế.
Sai lệch cao độ có thể làm giảm chiều cao sử dụng hoặc phát sinh khối lượng xử lý sau khi đổ bê tông.

Ngoài ra, cần khảo sát tuyến vận chuyển tấm Deck, lối đưa lưới thép và đường di chuyển của máy bơm hoặc thiết bị đổ bê tông. Khu vực thi công phải được đánh giá về khả năng tập kết vật liệu, tải tạm lên dầm và phương án đổ bê tông liên tục, đồng đều, tránh dồn tải cục bộ lên một vị trí.
Cấu tạo sàn liên hợp thép – bê tông gồm những lớp nào?
Sàn liên hợp thép – bê tông được cấu tạo từ dầm thép, tấm Deck mạ kẽm, đinh hàn chống cắt, lưới thép hàn và lớp bê tông; các bộ phận này phối hợp để tạo thành mặt sàn ổn định cho công trình hiện hữu. Cấu tạo cần được xem xét từ dưới lên trên, dựa trên khẩu độ dầm, tải trọng sử dụng, cao độ sàn và điều kiện liên kết thực tế.
Dầm thép hiện hữu là lớp đỡ phía dưới
Sàn liên hợp thép – bê tông sử dụng hệ dầm thép làm bộ phận đỡ chính cho tấm Deck và toàn bộ lớp bê tông phía trên. Trước khi thi công, cần kiểm tra tiết diện dầm, khẩu độ, độ võng, tình trạng ăn mòn và khả năng chịu tải bổ sung, đặc biệt với công trình cải tạo đã sử dụng lâu năm.
Dầm thép phải có vị trí liên kết phù hợp để đinh chống cắt được hàn chắc chắn. Nếu dầm bị biến dạng lớn, ăn mòn nghiêm trọng hoặc thiếu khả năng chịu lực, không nên tự kết luận có thể lắp sàn Deck mà cần kỹ sư kết cấu đánh giá và đề xuất gia cường.
Tấm Deck mạ kẽm thay thế một phần cốp pha
Tấm Deck mạ kẽm vừa làm ván khuôn cố định cho bê tông ướt, vừa tạo bề mặt liên kết với bê tông nhờ các đường dập nổi. Tấm thường có dạng sóng vuông, chữ V hoặc chữ U, chiều cao sóng phổ biến khoảng 50 mm, ngoài ra có loại 25, 35 và 75 mm; chiều dày tham khảo từ khoảng 0,5–1,5 mm tùy cấu hình.
Lớp mạ kẽm hai mặt giúp hạn chế han rỉ trong điều kiện nóng ẩm, mưa nhiều tại Việt Nam. Nhờ tấm Deck được cố định trực tiếp trên dầm, công trường giảm đáng kể nhu cầu dựng và tháo dỡ cốp pha, phù hợp với khu vực cải tạo có mặt bằng thi công hạn chế.

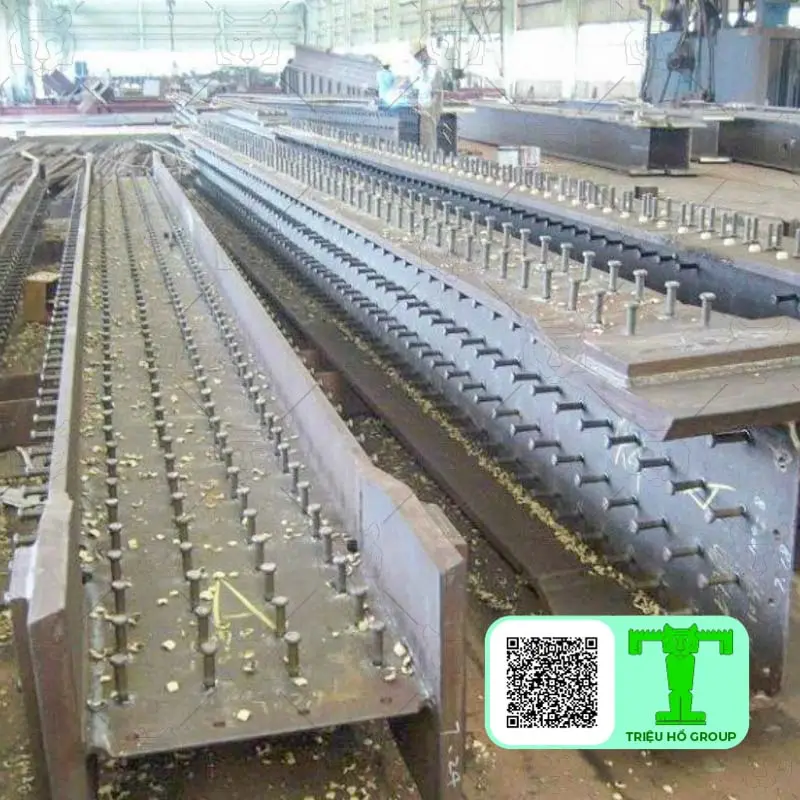

Đinh hàn chống cắt Stud Bolt khóa liên kết giữa thép và bê tông
Đinh hàn chống cắt Stud Bolt được bố trí trên cánh dầm thép, tại các vị trí đã xác định trong bản vẽ thiết kế, thường hàn xuyên qua tấm Deck bằng thiết bị chuyên dụng. Bộ phận này gồm mũ, thân, hạt hàn và vòng gốm bảo vệ vùng hồ quang.
Đinh chống cắt giúp hạn chế hiện tượng trượt giữa bê tông, tấm Deck và dầm thép, từ đó hỗ trợ các bộ phận làm việc như một hệ thống thống nhất. Số lượng, đường kính và khoảng cách đinh phải được kỹ sư kết cấu tính toán; không nên bố trí theo kinh nghiệm cố định.
Lưới thép hàn hạn chế co ngót trong lớp bê tông
Lưới thép hàn được đặt trong lớp bê tông, giúp phân bố ứng suất và hạn chế nứt do co ngót, đặc biệt tại các khu vực mặt sàn rộng hoặc chịu thay đổi nhiệt độ. Mắt lưới khoảng 150–200 mm chỉ là thông số tham khảo, cần được xác nhận theo tải trọng và cấu tạo cụ thể.
Lớp bê tông tạo mặt sàn và khả năng chịu lực
Lớp bê tông sàn được đổ trực tiếp lên tấm Deck và lưới thép, với chiều dày tham khảo khoảng 100–150 mm, mác thường gặp là M250 hoặc M300. Các thông số này phải được kỹ sư xác định theo tải trọng sử dụng, khẩu độ dầm, chiều cao sóng, yêu cầu cao độ và điều kiện đổ bê tông thực tế.
Khi bê tông đạt yêu cầu, lớp bê tông, lưới thép, tấm Deck và hệ dầm thép cùng tham gia tạo nên mặt sàn liên hợp bền vững. Đây là cấu tạo tổng thể, không phải bộ thông số áp dụng cố định cho mọi công trình.
Đặc điểm kỹ thuật nào tạo ra lợi ích thực tế cho công trình?
Giải pháp sàn liên hợp thép – bê tông cho công trình hiện tại tạo lợi ích thực tế nhờ tấm Deck thay thế một phần cốp pha, đinh chống cắt tạo liên kết giữa thép và bê tông, còn lưới thép cùng lớp bê tông đồng đều giúp kiểm soát nứt và biến dạng cục bộ. Hiệu quả cuối cùng vẫn phải được kỹ sư kết cấu xác nhận theo hiện trạng dầm, khẩu độ và tải trọng thiết kế.
Tấm Deck giúp giảm công tác cốp pha như thế nào?

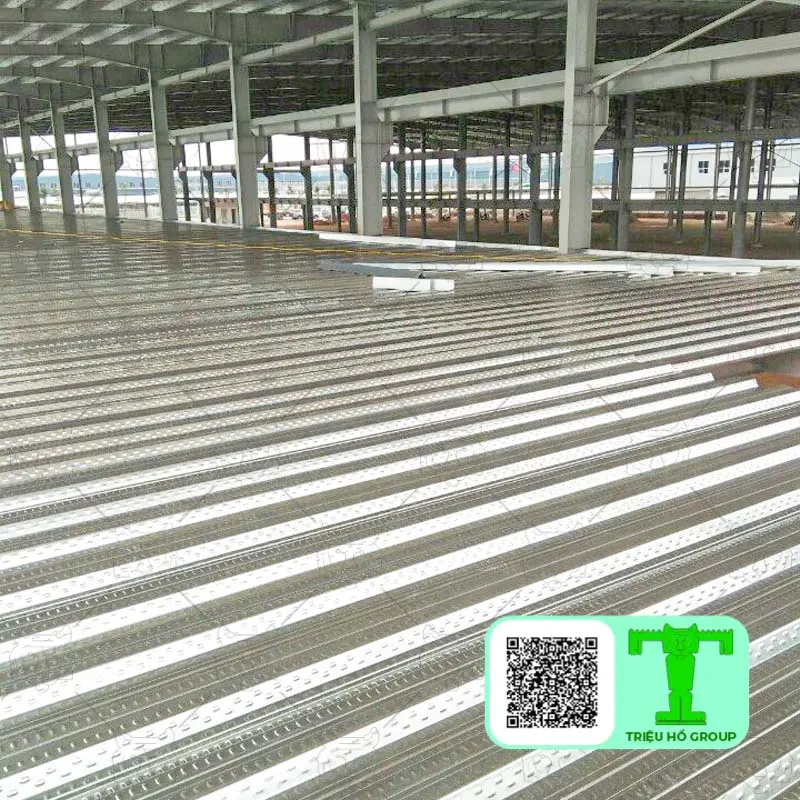

Sàn Deck mang lại lợi ích thi công nhanh hơn nhờ các tấm thép định hình được đặt trực tiếp lên hệ dầm thép, tạo bề mặt đỡ bê tông trong giai đoạn thi công. Nhờ đó, công trình giảm nhu cầu dựng và tháo dỡ cốp pha truyền thống, đặc biệt phù hợp khi cải tạo mặt bằng chật hoặc bổ sung sàn trên khung thép hiện hữu.
Tấm Deck mạ kẽm còn hỗ trợ tổ chức thi công theo nhiều khu vực, hạn chế việc tập kết quá nhiều vật liệu và giảm các công đoạn phụ thuộc vào hệ chống tạm. Tuy nhiên, khoảng cách dầm, độ ổn định của tấm và khả năng chịu tải trong lúc đổ bê tông phải được kiểm tra trước khi triển khai.

Đinh chống cắt truyền lực giữa thép và bê tông ra sao?
Sàn Deck kết hợp đinh hàn chống cắt Stud Bolt để tăng hiệu quả liên kết, giúp hạn chế hiện tượng trượt tương đối giữa dầm thép, tấm Deck và lớp bê tông khi sàn làm việc. Khi được bố trí đúng vị trí, đủ số lượng và hàn bằng máy chuyên dụng, hệ đinh tạo điều kiện để các vật liệu phối hợp chịu lực theo cấu tạo liên hợp đã được thiết kế.
Đây là lợi ích quan trọng với công trình cải tạo, nơi chất lượng liên kết quyết định trực tiếp đến độ ổn định của hệ sàn. Không nên tự suy đoán số lượng hoặc khả năng chịu tải của đinh nếu chưa có bản vẽ và tính toán được phê duyệt.

Lưới thép và bê tông đồng đều hỗ trợ kiểm soát nứt thế nào?
Sàn Deck có lưới thép hàn và lớp bê tông đúng chiều dày giúp hạn chế nứt, rỗ và lún cục bộ trong quá trình sử dụng. Mắt lưới thường tham khảo khoảng 150–200 mm, còn chiều dày bê tông thường khoảng 100–150 mm; các giá trị này cần điều chỉnh theo tải trọng và yêu cầu thiết kế.
Bê tông phải được đổ đồng đều, tránh dồn tải tại một điểm hoặc để thiếu chiều dày, vì những sai lệch này có thể làm tăng nguy cơ nứt và võng cục bộ, nhất là khi thi công trên dầm hiện hữu.

Thi công theo phân khu giúp kiểm soát tiến độ ra sao?
Sàn Deck hỗ trợ chia công trường thành các phân khu thi công rõ ràng, từ đó dễ kiểm soát vị trí lắp đặt, cao độ, lưới thép và khối lượng bê tông từng khu vực. Cách tổ chức này đặc biệt hữu ích khi công trình vẫn đang vận hành hoặc có mặt bằng hạn chế, vì giảm giao cắt giữa đội lắp đặt, đội hàn và đội đổ bê tông.
Nhờ không phải chờ tháo cốp pha như phương pháp truyền thống, một số công trình có thể triển khai bê tông ở nhiều sàn theo kế hoạch phù hợp. Tiến độ cụ thể vẫn phụ thuộc vào thiết kế, thiết bị và điều kiện hiện trường.
Công trình nào phù hợp với giải pháp sàn liên hợp thép – bê tông?
Giải pháp sàn liên hợp thép – bê tông phù hợp với công trình có hệ dầm thép đủ khả năng chịu tải, liên kết bảo đảm và yêu cầu thi công nhanh, giảm phụ thuộc vào cốp pha tại hiện trường. Tuy nhiên, không nên kết luận phù hợp chỉ dựa trên loại công trình; hiện trạng kết cấu và tải trọng sử dụng vẫn là cơ sở quyết định.
Nhà xưởng và nhà thép tiền chế phù hợp trong điều kiện nào?
Sàn liên hợp thép – bê tông mang lại hiệu quả rõ rệt cho nhà xưởng, nhà kho và nhà thép tiền chế khi hệ khung được thiết kế để tiếp nhận tải trọng của sàn, thiết bị và hoạt động sản xuất. Kết cấu nhẹ, lắp đặt nhanh giúp công trình sớm đưa vào sử dụng, đặc biệt với nhà xưởng nhiều tầng cần tối ưu không gian.
Đây là lựa chọn phù hợp cho:
- Nhà xưởng, nhà kho cần mở rộng diện tích sử dụng theo chiều cao.
- Nhà thép tiền chế có dầm thép bố trí ổn định, khẩu độ và tải trọng đã được kiểm tra.
- Khu vực kỹ thuật, phòng sạch hoặc không gian cần bố trí hệ thống M&E (cơ điện) dưới sàn.
- Bãi đỗ xe nhiều tầng, nơi sàn phải đáp ứng tải trọng phương tiện theo thiết kế.
Công trình thương mại, văn phòng hoặc nhiều tầng cần xem xét gì?
Sàn liên hợp thép – bê tông phù hợp với tòa nhà thương mại, văn phòng và công trình nhiều tầng khi phương án kết cấu đáp ứng tải trọng sử dụng, tải trọng vách ngăn, thiết bị và yêu cầu rung động. Với trung tâm thương mại hoặc công trình có mật độ người cao, cần kiểm tra đồng thời khả năng chịu lực, độ võng, cao độ hoàn thiện và đường vận chuyển bê tông.
Không gian dân dụng quy mô lớn như biệt thự hoặc nhà phố 3–5 tầng cũng có thể xem xét, nhưng phải dựa trên hồ sơ kết cấu cụ thể thay vì áp dụng theo số tầng một cách máy móc.

Cải tạo, bổ sung tầng và thay sàn hiện hữu nên bắt đầu từ đâu?
Sàn liên hợp thép – bê tông nên được xem xét sau khi khảo sát dầm thép, vị trí liên kết, tình trạng ăn mòn, biến dạng, cao độ sàn và tải trọng dự kiến. Hồ sơ bản vẽ hoàn công, nếu có, cần đối chiếu với hiện trạng thực tế trước khi lập phương án.
Đây là bước giúp phân biệt công trình có thể triển khai nhanh với công trình cần gia cường dầm hoặc chuyển sang giải pháp khác. Việc chọn vật tư chỉ nên thực hiện sau khi dữ liệu đầu vào đã được xác nhận.
Trường hợp nào cần gia cường hoặc chọn phương án khác?
Sàn liên hợp thép – bê tông không nên kết luận phù hợp ngay khi dầm bị ăn mòn, võng hoặc biến dạng lớn, thiếu hồ sơ quan trọng, đang chịu tải vượt thiết kế, hay không thể tạo liên kết chắc chắn giữa Deck, dầm thép và bê tông. Khi đó, công trình cần được kỹ sư kết cấu đánh giá để gia cường dầm, điều chỉnh tải trọng hoặc chuyển sang giải pháp khác an toàn hơn.
Màu sắc, quy cách và thông số tấm Deck cần chọn như thế nào?
Tấm Deck cần được chọn theo khẩu độ dầm, tải trọng và yêu cầu thiết kế; màu bề mặt chỉ hỗ trợ nhận diện lớp mạ, không thể dùng để kết luận khả năng chịu lực. Đây là điểm quan trọng khi lựa chọn vật tư cho giải pháp sàn liên hợp thép – bê tông cho công trình hiện tại, đặc biệt với hệ dầm hiện hữu cần kiểm tra thực tế.
Lớp mạ và màu bề mặt giúp nhận diện vật tư ra sao?
Tấm Deck mạ kẽm hoặc mạ hợp kim nhôm-kẽm thường có bề mặt sáng kim loại, nhưng sắc độ có thể thay đổi theo loại lớp phủ và quá trình sản xuất. Vì vậy, màu nhìn bằng mắt chỉ có giá trị nhận diện ngoại quan, không thay thế chứng từ vật liệu hoặc hồ sơ kỹ thuật.
Thông số lớp phủ cần được thể hiện rõ, có thể gồm:
- Mạ kẽm: Z80–Z275, tương ứng 80–275 g kẽm/m² cho hai mặt.
- Mạ hợp kim nhôm-kẽm: AZ50–AZ150, tương ứng 50–150 g/m² cho hai mặt.
- Bề mặt có gân dọc tăng cứng và hạt nhám, giúp bê tông bám tốt hơn trong quá trình đổ tại chỗ.

Việc lựa chọn tấm Deck phù hợp là bước quan trọng để đảm bảo chất lượng và an toàn cho giải pháp sàn liên hợp thép – bê tông.
Chiều cao sóng, khổ hữu dụng và chiều dày chọn theo đâu?
Quy cách tấm Deck cần được chọn theo khẩu độ dầm, tải trọng và điều kiện thi công, không nên mặc nhiên áp dụng một loại phổ biến. Chiều cao sóng có các mức 25, 35, 50 và 75 mm; loại 50 mm được sử dụng phổ biến, nhưng không phù hợp cố định cho mọi công trình.
Độ dày tấm nằm trong khoảng 0,5–2,5 mm, cần xác định theo khẩu độ dầm, tải trọng bê tông và tải trọng thi công. Khổ hữu dụng sau khi ghép sóng có thể là 600–1.000 mm, trong đó 1.000 mm là quy cách thông dụng.
Số sóng gồm 2, 3, 4, 6 hoặc 8 sóng; loại 3 sóng cũng thường gặp. Các thông số này chỉ được chốt thành quy cách đặt hàng sau khi đối chiếu với hồ sơ kết cấu.
Khẩu độ dầm và tải trọng liên quan thế nào?
Khẩu độ càng lớn, tấm Deck càng phải được kiểm tra khả năng chịu trọng lượng bê tông, công nhân, thiết bị đổ bê tông và vật liệu tập kết tạm. Vì vậy, quy cách cuối cùng phải dựa trên khoảng cách, tiết diện và tình trạng thực tế của dầm thép hiện hữu.
Không nên chọn tấm chỉ dựa trên chiều dày hoặc giá vật tư, vì một quy cách có thể phù hợp với khẩu độ này nhưng không đáp ứng điều kiện thi công ở khẩu độ khác.
Thông số nào phải ghi trong bản vẽ và báo giá?
Bản vẽ và báo giá sàn Deck cần ghi rõ quy cách vật tư, điều kiện áp dụng và phạm vi cung cấp. Hồ sơ cần thể hiện:
- Chiều cao sóng, độ dày, số sóng và khổ hữu dụng.
- Loại lớp mạ, định lượng lớp phủ và giới hạn bền kéo phôi thép.
- Chiều dài, số lượng tấm, vị trí nối và phương án liên kết.
- Tải trọng thiết kế, chiều dày bê tông và điều kiện khẩu độ dầm.
- Phụ kiện đi kèm như vít, đinh hàn chống cắt, ke bo và lưới thép hàn.
Thông số tham khảo chỉ được chốt thành quy cách đặt hàng sau khi kỹ sư xác nhận hồ sơ và hiện trạng công trình.

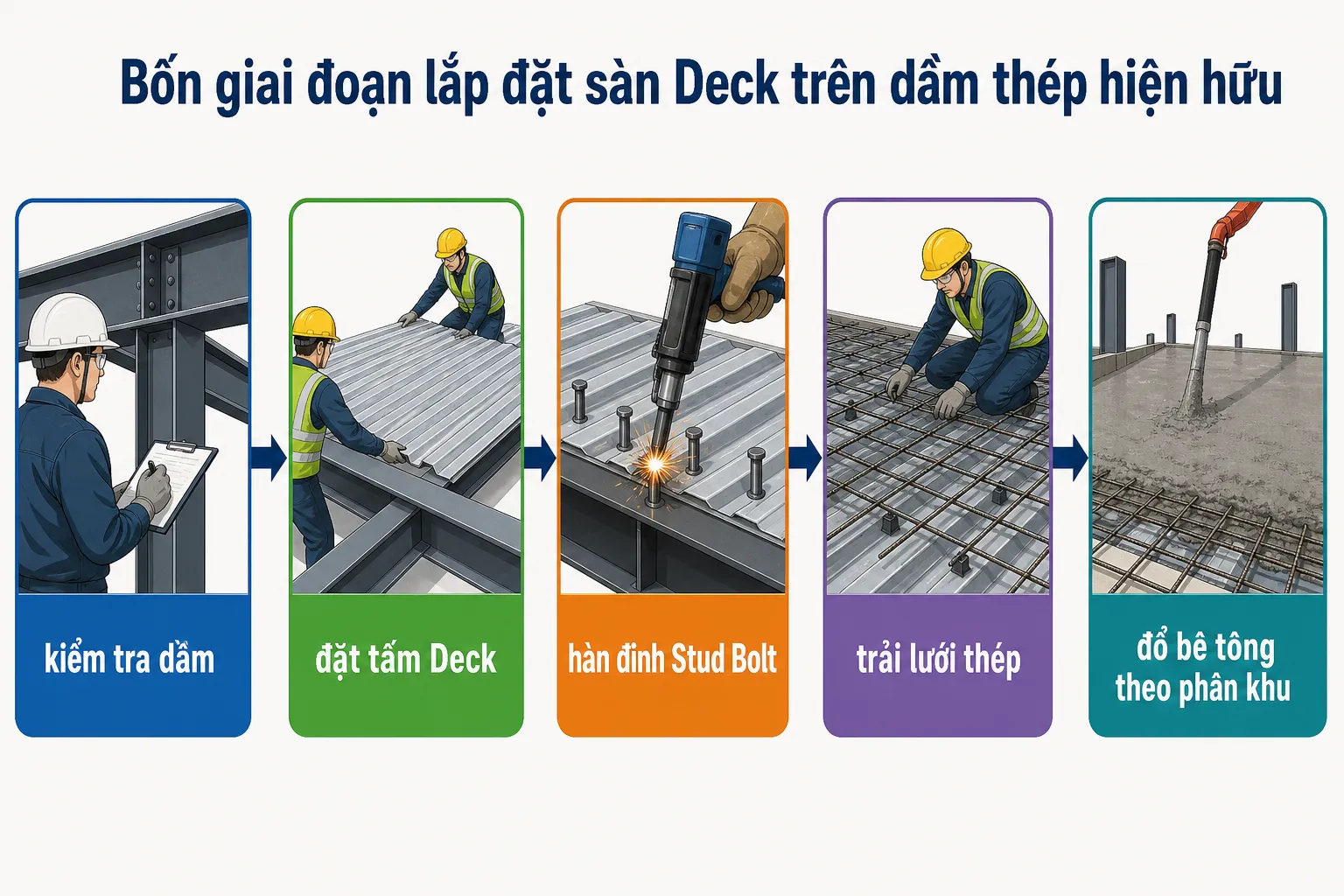

Quy trình lắp đặt sàn Deck trên dầm thép hiện hữu diễn ra thế nào?
Sàn Deck được lắp đặt theo trình tự kiểm tra dầm thép, định vị tấm Deck, liên kết bằng đinh chống cắt, trải lưới và đổ bê tông. Nhờ đó, công trình hiện hữu có thể thi công nhanh nhưng vẫn kiểm soát được độ ổn định của hệ sàn.
Quy trình này phải tuân theo bản vẽ và biện pháp thi công được phê duyệt, không nên tự quyết định thông số chỉ dựa trên kích thước phổ biến. Chuỗi thi công cơ bản gồm bốn giai đoạn: làm sạch và kiểm tra dầm, đặt tấm Deck, hàn đinh Stud Bolt (đinh chống cắt), sau đó trải lưới thép và đổ bê tông theo phân khu.

Sàn Deck cần chuẩn bị dầm thép như thế nào?
Sàn Deck chỉ được đặt sau khi hệ dầm thép đã được kiểm tra vị trí, cao độ và độ ổn định theo hồ sơ thiết kế. Với công trình hiện hữu, cần rà soát thêm tình trạng ăn mòn, biến dạng, liên kết và khả năng tiếp nhận tải thi công; nếu phát hiện bất thường, phải xử lý hoặc gia cường trước khi chuyển bước.
Bề mặt dầm cần sạch dầu mỡ, bụi bẩn và vật cản, giúp tấm Deck tiếp xúc tốt với kết cấu thép. Đơn vị thi công đồng thời đo đạc, đánh dấu vị trí từng tấm để hạn chế sai lệch khi lắp đặt.
Sàn Deck được đặt và cố định ra sao?
Sàn Deck cần được đưa lên đúng khu vực, đặt vuông và bảo đảm phần tiếp xúc với dầm theo bản vẽ. Các tấm cần được sắp xếp theo trình tự thi công, tránh để vật liệu tập trung gây tải cục bộ lên hệ dầm chưa hoàn thiện liên kết.
Việc cố định tạm thời, xử lý mối nối và mép sàn phải dùng biện pháp đã được kỹ sư phụ trách phê duyệt. Nhà cung cấp có thể tư vấn chủng loại vật tư, còn việc lắp đặt và chịu trách nhiệm an toàn thuộc đơn vị thi công được chấp thuận.
Sàn Deck liên kết với dầm bằng đinh chống cắt thế nào?
Sàn Deck được liên kết với dầm bằng đinh hàn Stud Bolt, tạo sự phối hợp giữa tấm Deck, dầm thép và lớp bê tông phía trên. Đinh được bắn bằng máy hàn chuyên dụng để tạo liên kết xuyên qua tấm Deck.
Khoảng cách đinh thường trong khoảng 300–500 mm, nhưng số lượng và vị trí cụ thể phải theo tính toán tải trọng và bản vẽ kết cấu. Trước khi bắn cần kiểm tra thiết bị, vị trí đánh dấu, bề mặt hàn và độ chắc chắn của từng đinh sau thi công.
Không nên thay đổi khoảng cách, bỏ bớt đinh hoặc dùng thiết bị không phù hợp nếu chưa có xác nhận kỹ thuật. Đây là bước ảnh hưởng trực tiếp đến khả năng làm việc liên hợp của hệ sàn.
Sàn Deck cần kiểm tra gì trước khi đổ bê tông?
Sàn Deck cần được kiểm tra độ ổn định, cao độ, lưới thép, mép sàn và các vị trí mở trước khi đổ bê tông. Sau khi liên kết hoàn tất, lưới thép hàn được trải trên bề mặt, khoảng mắt lưới tham khảo 150–200 mm.
Lưới phải được bố trí đúng cao độ, không bị xô lệch khi đi lại hoặc đổ bê tông. Mép sàn, vị trí giao với dầm, lỗ mở và khu vực tiếp giáp phải được xử lý theo bản vẽ được duyệt.
Trước khi đổ, cần kiểm tra độ ổn định của Deck, cao độ hoàn thiện, chiều dày bê tông dự kiến và đường di chuyển của người, thiết bị. Đây là bước giúp hạn chế sai lệch trước khi những khuyết tật bị che phủ.
Sàn Deck được đổ bê tông và bảo dưỡng thế nào?
Sàn Deck cần được đổ bê tông liên tục, đồng đều theo từng phân khu, tránh dồn vật liệu tại một điểm gây võng hoặc lún cục bộ. Chiều dày lớp bê tông thường tham khảo 100–150 mm, nhưng phải điều chỉnh theo tải trọng và thiết kế được phê duyệt.
Sau khi đổ, bề mặt cần được hoàn thiện đúng cao độ, theo dõi hiện tượng rỗ, nứt hoặc thiếu chiều dày, đồng thời bảo dưỡng theo yêu cầu của hồ sơ kỹ thuật và điều kiện thời tiết Việt Nam. Triệu Hổ có thể tiếp nhận thông tin hiện trạng để tư vấn vật tư, còn nghiệm thu và phê duyệt thi công cần do kỹ sư hoặc đơn vị có thẩm quyền thực hiện.

Kiểm tra và nghiệm thu sàn liên hợp cần tập trung vào điểm nào?
Sàn liên hợp thép – bê tông chỉ đạt chất lượng khi kiểm tra được độ ổn định của tấm Deck, liên kết đinh chống cắt, chiều dày bê tông và các khuyết tật sau đổ. Mọi kết luận cần đối chiếu với bản vẽ và tính toán kết cấu đã được phê duyệt.
Quy trình nên chia thành ba thời điểm: trước, trong và sau khi đổ bê tông. Cách kiểm tra này giúp phát hiện sai lệch sớm, thay vì chỉ xử lý khi bề mặt sàn đã hoàn thiện.
Trước khi đổ bê tông cần kiểm tra gì?
Sàn Deck phải được đặt đúng hướng, đúng vị trí trên hệ dầm thép, các mối nối khít và không bị cập kênh trước khi đổ bê tông. Đồng thời, cần kiểm tra:
- Tấm Deck có được cố định chắc bằng vít hoặc liên kết theo biện pháp thi công hay chưa.
- Cao độ mặt sàn có phù hợp với thiết kế, không bị chênh lệch bất thường giữa các nhịp.
- Ke bo, thanh giằng và mép sàn đã được lắp đủ, tránh chảy bê tông hoặc biến dạng biên.
- Bề mặt tấm Deck không bị thủng, móp sâu, ăn mòn nghiêm trọng hoặc mất ổn định khi có người đi lại.
Đây là bước quan trọng vì tấm Deck đồng thời đóng vai trò cốp pha trong quá trình đổ, phải chịu trọng lượng bê tông ướt, lưới thép, công nhân và thiết bị thi công.
Đinh chống cắt cần được nghiệm thu như thế nào?
Đinh hàn chống cắt phải được kiểm tra theo đúng vị trí, số lượng và cấu tạo thể hiện trong hồ sơ thiết kế. Mối hàn cần liên tục, bám chắc vào dầm thép; không chấp nhận tình trạng đinh nghiêng, lỏng, thiếu mối hàn hoặc bố trí sai vị trí.
Việc kiểm tra nên thực hiện bằng cách đối chiếu bản vẽ, quan sát từng khu vực điển hình và lập ảnh nghiệm thu trước khi che phủ bằng bê tông. Máy hàn chuyên dụng, bề mặt dầm và chất lượng liên kết cũng cần được người phụ trách kỹ thuật xác nhận.

Trong khi đổ bê tông cần theo dõi điểm nào?
Trong khi đổ bê tông, cần theo dõi sự ổn định của tấm Deck, chiều dày bê tông, vị trí lưới thép và độ bao phủ quanh đinh chống cắt. Bê tông cần được đổ liên tục, phân bố tương đối đồng đều, tránh tập trung vật liệu thành đống tại một vị trí làm tăng tải cục bộ.
Trong quá trình này, người giám sát phải theo dõi:
- Tấm Deck có bị võng bất thường, xê dịch hoặc bật mối nối không.
- Chiều dày bê tông có đạt theo thiết kế và đồng đều trên toàn mặt sàn không.
- Lưới thép có bị dồn, võng xuống hoặc lệch khỏi vị trí quy định không.
- Khu vực quanh đinh chống cắt, mối nối Deck và mép sàn đã được bê tông bao phủ đầy đủ chưa.
Sau khi đổ cần nghiệm thu những lỗi nào?
Sau khi đổ, cần kiểm tra hiện tượng rỗ, nứt, lún cục bộ, thiếu bê tông, bề mặt không đều hoặc võng vượt dấu hiệu bất thường. Hồ sơ nên gồm biên bản nghiệm thu, ảnh chụp các vị trí liên kết, kết quả kiểm tra cao độ và chiều dày, cùng ghi nhận xử lý nếu phát sinh khuyết tật.
Các sai lệch cần được kỹ sư kết cấu đánh giá trước khi thi công tầng tiếp theo hoặc đưa sàn vào sử dụng. Không nên tự kết luận mức độ an toàn chỉ dựa trên quan sát bề mặt.
Chi phí sàn Deck được báo giá theo những hạng mục nào?
Sàn Deck giúp kiểm soát ngân sách cải tạo tốt hơn khi báo giá được tách theo cấu hình, khối lượng và điều kiện thi công thực tế, thay vì áp một đơn giá cố định cho mọi công trình. Độ dày tôn, loại mạ, loại sóng, khối lượng đặt hàng và hiện trạng dầm thép đều có thể làm thay đổi tổng chi phí.
Khối lượng tấm Deck và quy cách vật tư ảnh hưởng thế nào?
Sàn Deck thường được bóc tách theo mét dài, trong đó chiều dày tôn và chất liệu là các yếu tố chính quyết định giá vật tư.
- Tôn dày hơn thường có giá cao hơn, nhưng khả năng chịu tải và độ ổn định tốt hơn khi khẩu độ dầm hoặc tải trọng thi công lớn.
- Tôn mạ kẽm và tôn mạ lạnh có mức giá khác nhau, đồng thời khả năng chống ăn mòn cũng cần được cân nhắc trong môi trường nóng ẩm, mưa nhiều tại Việt Nam.
- Loại sóng, chiều cao sóng, khổ hữu dụng và khoảng cách dầm phải được đối chiếu với hồ sơ thiết kế, không nên chọn chỉ dựa trên giá thấp nhất.
- Khối lượng đặt hàng lớn có thể giúp đơn giá linh hoạt hơn, nhưng vẫn cần xác nhận theo từng cấu hình và thời điểm cung ứng.

Độ dày tôn, loại mạ và loại sóng của các tấm sàn Deck là những yếu tố chính ảnh hưởng đến chi phí báo giá.
Đinh chống cắt, lưới thép và bê tông được tính ra sao?
Sàn Deck chỉ phát huy hiệu quả khi các vật tư liên hợp được tính đủ, nhờ đó hạn chế phát sinh trong quá trình đổ sàn. Báo giá nên tách riêng tấm Deck, đinh hàn chống cắt Stud Bolt, đinh vít, ke bo, thanh giằng ke bo, lưới thép hàn và bê tông.
Số lượng đinh chống cắt, đường kính lưới, chiều dày bê tông và cấp độ bê tông phải theo tính toán kết cấu. Các mức tham khảo không thể thay thế hồ sơ được phê duyệt.

Vận chuyển, thiết bị và mặt bằng ảnh hưởng thế nào?
Sàn Deck có thể tiết kiệm nhân công cốp pha, nhưng chi phí vẫn thay đổi theo khoảng cách vận chuyển, khả năng tập kết, cao độ thi công và đường đưa vật tư lên sàn. Ngoài vật tư, cần làm rõ chi phí máy bắn đinh hàn, thiết bị nâng, nhân công lắp đặt, bơm bê tông và biện pháp bảo vệ khu vực thi công nếu có.
Đây là lý do báo giá sát công trình cần dựa trên khối lượng, quy cách và điều kiện giao hàng cụ thể. Một con số đơn lẻ không thể hiện đầy đủ phạm vi cung cấp.
Báo giá minh bạch cần ghi rõ gì?
Báo giá sàn Deck minh bạch cần ghi rõ phần bao gồm, phần chưa bao gồm và nguyên tắc điều chỉnh khi khối lượng thực tế thay đổi. Báo giá nên thể hiện:
- Khối lượng, quy cách, đơn vị tính và xuất xứ vật tư;
- Phần bao gồm: vật tư, phụ kiện, nhân công, thiết bị, vận chuyển;
- Phần chưa bao gồm: gia cường dầm, thiết kế kết cấu, xử lý ăn mòn, tháo dỡ hoặc phát sinh mặt bằng;
- Điều kiện nghiệm thu, tiến độ cung ứng và nguyên tắc điều chỉnh khi khối lượng thực tế thay đổi.
Nhờ đó, Quý khách có thể so sánh đúng cấu hình và nhận báo giá sát với công trình, thay vì chỉ đối chiếu một con số đơn lẻ.
Cần gửi thông tin gì để Triệu Hổ tư vấn và báo giá sàn Deck sát công trình?
Để Triệu Hổ tư vấn và báo giá sàn Deck sát với công trình, Quý khách nên gửi hồ sơ hiện trạng, kích thước mặt bằng, khẩu độ dầm, khối lượng dự kiến, yêu cầu kỹ thuật và thông tin giao hàng. Dữ liệu càng đầy đủ, cấu hình vật tư và phương án vận chuyển càng dễ được xác nhận chính xác.
Bước 1: Chuẩn bị hồ sơ và ảnh hiện trạng
Sàn Deck cần được đối chiếu với hệ khung thép đang có, vì vậy hồ sơ nên thể hiện đầy đủ kết cấu và công năng sử dụng. Hồ sơ nên gồm:
- Bản vẽ kết cấu hoặc bản vẽ hoàn công nếu công trình còn lưu giữ.
- Mặt bằng khu vực cần làm sàn, vị trí dầm chính, dầm phụ và các khoảng thông tầng.
- Kích thước chiều dài, chiều rộng, cao độ sàn và vị trí có vướng cột, đường ống hoặc thiết bị.
- Ảnh toàn cảnh công trình, ảnh cận cảnh dầm thép, mối nối, bản mã và các vị trí có dấu hiệu ăn mòn, cong vênh hoặc biến dạng.
- Ghi chú về mục đích sử dụng, chẳng hạn sàn văn phòng, kho, khu kinh doanh hoặc khu vực có thiết bị tải trọng lớn.
Ảnh nên chụp đủ sáng, có góc nhìn thể hiện tương quan giữa các dầm; nếu có thể, nên đặt thước đo hoặc ghi kích thước trực tiếp tại vị trí chụp.
Bước 2: Gửi kích thước, khẩu độ và khối lượng dự kiến
Sàn Deck chỉ có thể được tư vấn sát hơn khi số liệu mặt bằng được trình bày rõ ràng. Quý khách nên gửi khẩu độ từng ô sàn, khoảng cách giữa các dầm, diện tích dự kiến theo từng khu vực và số tầng cần thi công.
Nếu chưa có bảng bóc tách, có thể gửi bản vẽ hoặc sơ đồ có kích thước để Triệu Hổ hỗ trợ xác định khối lượng tấm theo dữ liệu cung cấp. Những thông số như chiều dày tấm, lớp bê tông, lưới thép và đinh chống cắt vẫn cần được kỹ sư kết cấu hoặc đơn vị thiết kế xác nhận.
Bước 3: Xác nhận quy cách và kế hoạch giao hàng
Sàn Deck cần được xác nhận quy cách và kế hoạch giao hàng trước khi đặt vật tư, nhằm hạn chế thiếu hụt hoặc không phù hợp với mặt bằng. Quý khách nên hỏi rõ:
- Quy cách tấm Deck có thể cung cấp và cách ghép nối tại công trình.
- Khối lượng tối thiểu, thời gian chuẩn bị và lịch giao hàng.
- Chi phí vật tư, vận chuyển, bốc dỡ và các hạng mục chưa bao gồm.
- Phương tiện có phù hợp với đường vào, mặt bằng tập kết hay không.
Triệu Hổ hỗ trợ đóng gói, sắp xếp phương tiện phù hợp và lên lịch giao hàng theo thông tin công trình được cung cấp, nhằm hạn chế ảnh hưởng đến tiến độ thi công.
Vì sao không nên kết luận chỉ từ vài ảnh chụp?
Một vài ảnh không đủ căn cứ để kết luận hệ dầm hiện hữu có phù hợp với sàn liên hợp thép – bê tông hay không. Ảnh thường không thể hiện chính xác tiết diện thép, khả năng chịu tải, chất lượng liên kết, độ ăn mòn và tải trọng sử dụng.
Triệu Hổ tư vấn và cung cấp vật tư theo thông tin tiếp nhận, không khảo sát miễn phí tận công trình, không cung cấp dịch vụ bảo trì và không thay thế đơn vị thiết kế hoặc thi công. Chúng tôi sẽ minh bạch phạm vi hỗ trợ để Quý khách làm việc đúng với kỹ sư kết cấu và nhà thầu phụ trách.
Câu hỏi thường gặp
Giải pháp sàn liên hợp thép – bê tông có phù hợp với mọi công trình đang có dầm thép không?
Không. Hệ sàn chỉ nên áp dụng khi dầm thép hiện hữu đủ khả năng chịu tải, có độ ổn định phù hợp và tạo được liên kết an toàn với tấm Deck, đinh hàn chống cắt cùng lớp bê tông.
Trước khi tư vấn, cần cung cấp kích thước, khẩu độ, tiết diện dầm, tình trạng ăn mòn, biến dạng, liên kết hiện hữu, cao độ sàn và tải trọng sử dụng dự kiến. Nếu dầm bị ăn mòn, võng lớn, thiếu hồ sơ hoặc có dấu hiệu vượt tải, công trình có thể phải gia cường hoặc chuyển sang phương án khác.
Cần kiểm tra những thông tin nào trước khi lựa chọn tấm Deck?
Quý khách nên chuẩn bị bản vẽ kết cấu hoặc bản vẽ hoàn công nếu có, kích thước mặt bằng, khẩu độ và khoảng cách dầm, tiết diện thép, cao độ sàn, tình trạng ăn mòn, tải trọng sử dụng, tải trọng thi công và điều kiện vận chuyển vật tư.
Ảnh hiện trạng có thể hỗ trợ tư vấn ban đầu, nhưng không thay thế việc kiểm tra kết cấu. Quy cách tấm Deck chỉ nên được chốt sau khi các dữ liệu này được đối chiếu với yêu cầu thiết kế.
Thông số mắt lưới, chiều dày bê tông và mác bê tông có áp dụng cố định cho mọi công trình không?
Không nên. Các thông số như mắt lưới khoảng 150–200 mm, chiều dày bê tông khoảng 100–150 mm hoặc bê tông M250–M300 chỉ là mức tham khảo trong một số cấu hình.
Thông số cuối cùng phải được xác định theo khẩu độ dầm, tải trọng, chiều cao sóng, cao độ sàn, điều kiện thi công và tính toán của kỹ sư kết cấu. Không nên sử dụng một bộ thông số cố định cho mọi công trình.
Triệu Hổ có tư vấn và báo giá sàn Deck dựa trên bản vẽ, ảnh hiện trạng hay không?
Có. Triệu Hổ có thể tiếp nhận bản vẽ, sơ đồ kích thước, ảnh hiện trạng, thông tin về khẩu độ dầm, diện tích, công năng sử dụng và yêu cầu giao hàng để tư vấn vật tư, bóc tách khối lượng theo dữ liệu được cung cấp.
Báo giá cần tách rõ tấm Deck, phụ kiện, vận chuyển và các hạng mục liên quan; thiết kế kết cấu, nghiệm thu và thi công vẫn thuộc phạm vi của kỹ sư hoặc đơn vị có thẩm quyền. Triệu Hổ không khảo sát miễn phí tận công trình, không cung cấp dịch vụ bảo trì và không thay thế đơn vị thiết kế hoặc thi công.
Triệu Hổ có vận chuyển sàn Deck tận công trình không?
Triệu Hổ có vận chuyển sàn Deck đến công trình trên toàn quốc, với phương án giao hàng được sắp xếp theo khối lượng, địa chỉ và điều kiện đường vào, cam kết nhanh chóng, an toàn, đúng hẹn. Quý khách gửi thông tin công trình để chúng tôi kiểm tra và báo giá vận chuyển nhé!

Sàn Deck chỉ phát huy hiệu quả khi được lựa chọn dựa trên hiện trạng dầm thép, tải trọng, cao độ và điều kiện thi công thực tế, thay vì áp dụng theo một mẫu cố định. Quý khách có thể gửi hồ sơ, bản vẽ hoặc ảnh hiện trạng để chúng tôi tư vấn vật tư và báo giá phù hợp nhé!
